myfactory Online-Hilfe

Arbeitsvorrat

In dieser Auswertung werden alle bereits eingeplanten und freigegebenen Produktionsaufträge mit den jeweils enthaltenen Arbeitsprozessen sowie den dafür verantwortlichen Ressourcen aufgelistet. Damit in dieser Liste Aufträge erscheinen, dürfen diese noch nicht fertiggemeldet sein, es muss sich also um offene Produktionsaufträge handeln.

Neben dem Vorhandensein von Arbeitsgängen ist ein weiteres wichtiges Kriterium für das Befüllen dieser Liste mit Daten, dass den in den Aufträgen enthaltenen Arbeitsgängen entweder eine Einzelressource, eine Ressourcengruppe oder ein Ressourcenkatalog zugeordnet ist. Eine Ressource kann dabei auch ein Arbeitsplatz sein, z.B. eine Werkbank.

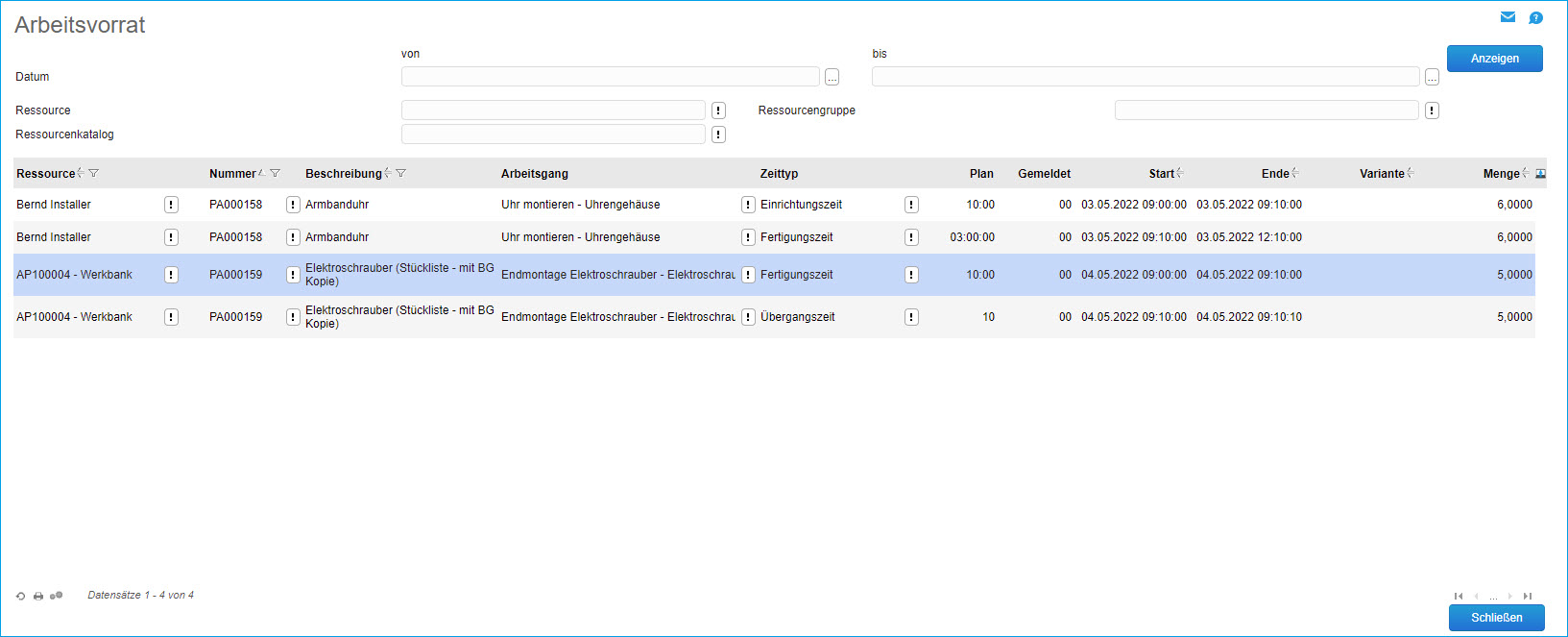

Arbeitsvorrat 0

Der Dialog ist in zwei Bereiche unterteilt.

Im oberen Bereich finden Sie Filtermöglichkeiten vor. So können Sie die hier darzustellenden Produktionsaufträge jeweils nach Ausführungsdatum oder den Ressourcen bzw. Ressourcengruppen/Ressourcenkatalogen eingrenzen, die den in den Aufträgen enthaltenen Arbeitsgängen zugewiesen sind.

Im unteren Dialogbereich werden neben den Produktionsaufträgen (einschließlich der zu fertigenden Stückzahl), den ihnen zugewiesenen Arbeitsgängen sowie den bei den Arbeitsgängen hinterlegten Ressourcen auch die terminierten Zeiten mit dem jeweiligen Zeittyp sowie der Start- und Endzeit dargestellt.

Schaltfläche [ Anzeigen ]

Sie müssen im oberen Dialogbereich nicht zwangsläufig Filterkriterien angeben. Sofern Sie keinerlei Eingrenzungskriterien hinterlegt haben, werden Ihnen mit einem Klick auf die [ Anzeigen ]-Schaltfläche alle nicht abgeschlossenen Produktionsaufträge inklusive der enthaltenen Arbeitsschritte, Zeiten und Ressourcen angezeigt.

Spalte "Plan"

Die Spalte "Plan" weist die für einen Arbeitsgang eingeplanten (mengenabhängigen) Sollzeiten aus. Hierbei kommen unterschiedliche Zeitformate gemäß der Formatierung "hh:mm:ss" zum Tragen.

Beispiele: Wird in der "Plan"-Spalte eine 10 ausgewiesen, so beträgt die Sollzeit für einen Arbeitsgang lediglich 10 Sekunden. Lautet das Format "10:00", dann beträgt die geplante Zeit für einen Arbeitsprozess 10 Minuten. Die Darstellung "10:00:00" sagt hingegen aus, dass die Dauer eines Arbeitsganges 10 Stunden betragen soll.

Möglichkeit der minutengenauen Darstellung der Sollzeiten:

Bedarfsweise können Sie sich über "Listview anpassen" auch die Spalte "Plan(Minuten)" einblenden lassen.

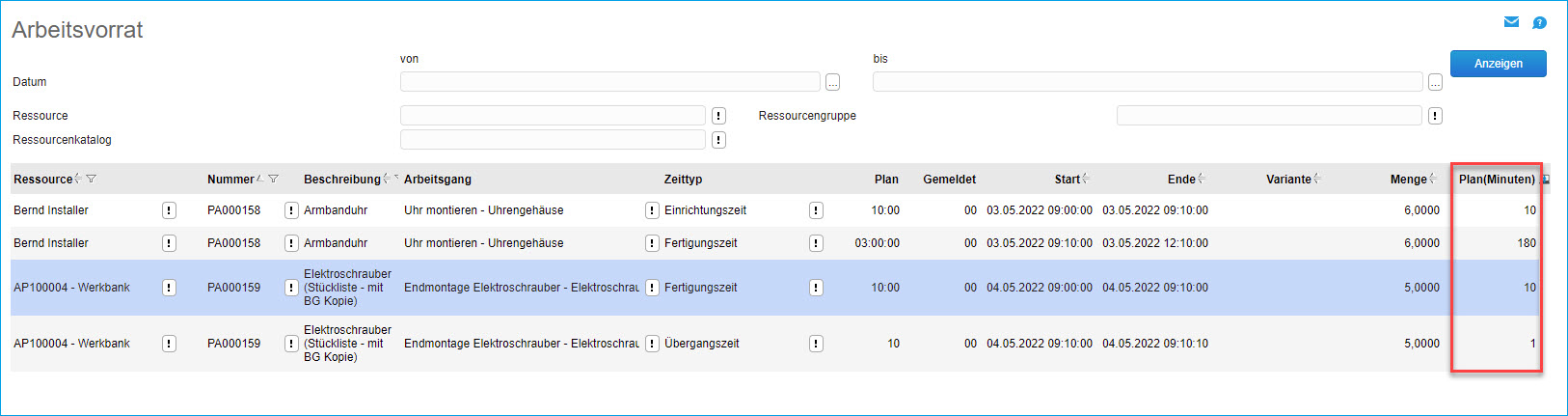

Arbeitsvorrat 1

Diese erlaubt eine zusätzliche und einheitliche Minuten-Darstellung der geplanten Sollzeiten.

Arbeitsvorrat 2

Spalte "Gemeldet"

In dieser Spalte werden alle fertiggemeldeten Arbeitsgänge ausgewiesen. Muss ein Arbeitsgang aufgrund der zu produzierenden Stückzahl z.B. 20x ausgeführt werden, müssen also bspw. 20 Autoreifen montiert werden, und bewerkstelligt eine Ressource in ihrer Schicht die Montage von 10 Autoreifen, dann werden nach Schichtende dementsprechend 10 Arbeitsgänge fertiggemeldet und in dieser Spalte zum jeweiligen Zeitpunkt ausgewiesen.
