Freigabeprüfung

Dieser Dialog dient in der Produktionsvorbereitung der Ermittlung produzierbarer Aufträge. Die myfactory überprüft dazu die Verfügbarkeit der eingesetzten Materialien/Baugruppen in bereits eingeplanten Produktionsaufträgen. Nach dem Prüfvorgang können Sie einen Produktionsauftrag (und ggf. Unterauftrag) auch direkt über diesen Dialog für die Produktion freigeben.

Freigabeprüfung 0

Der Dialog unterteilt sich grundlegend in drei Bereiche. Im oberen Bereich haben Sie Konfigurations- und Filtermöglichkeiten, um die verfügbaren Materialien/Baugruppen für ausgewählte PAs zu ermitteln.

Im mittleren Bereich sehen Sie links eine Liste der eingeplanten Produktionsaufträge sowie möglicher zugehöriger Unteraufträge. Darunter findet sich für jeden markierten Haupt- oder Unterauftrag eine Detail-Auflistung aller in einer (einem PA zugrunde liegenden) Stückliste eingesetzten Artikel. Auf der rechten Seite finden sich nach der Durchführung des Prüfprozesses Detaildaten zu dem vorgenommenen Abgleich zwischen erforderlichen und verfügbaren Materialien oder Baugruppen.

Unterbaugruppen (= die Baugruppen einer Stückliste), die in Ihren Produktionsaufträgen als eigene Unteraufträge geführt werden, werden in diesem Dialog einzeln je eingeplantem Produktionsauftrag aufgelistet. Bei zusammengehaltenen Produktionsaufträgen wird ein zugehöriger Unterauftrag bei Markieren des Hauptauftrags automatisch für die Freigabeprüfung mitmarkiert. Darüber hinaus wird bei Setzen der Checkbox vor einem PA automatisch das "Menge"-Eingabefeld mit der eingeplanten Menge vorbelegt, welche dann ggf. noch angepasst werden kann.

Wenn Sie keine Unteraufträge anlegen, sondern mit fertigen Baugruppen aus dem Lagerbestand arbeiten möchten (Materialentnahme statt Unterauftrag), dann sehen Sie diese Unterbaugruppen als normale Stücklistenbestandteile bei den weiteren Artikeln/Materialien der Detail-Auflistung unterhalb der PA-Liste. Außerdem ist das System in der Lage, nach durchgeführter Freigabeprüfung auch die (negative) Verfügbarkeit dieser Baugruppen auf der rechten Seite entsprechend darzustellen.

Im unteren Bereich finden Sie die Schaltflächen für die Durchführung der Freigabeprüfung sowie ggf. zum Freigeben eines eingeplanten Auftrags.

bis Datum

Hierüber wird gesteuert, bis zu welchem Termin produzierbare Aufträge anhand der Verfügbarkeit ermittelt werden sollen.

Lagerbestand prüfen gegen

Diese Option ermöglicht einen für die Produktionsfreigabe wichtigen Abgleich zwischen erforderlichen und vorhandenen Materialien. Über diese Auswahlliste wird festgelegt, gegen welchen Bestand (verfügbarer Bestand, verfügbarer Bestand + Bestellungen, Lagerbestand, Lagerbestand + Sperrlager) eine Freigabeprüfung erfolgen soll.

Freigabeprüfung 1

Produktionsaufträge bei negativer Verfügbarkeit anzeigen

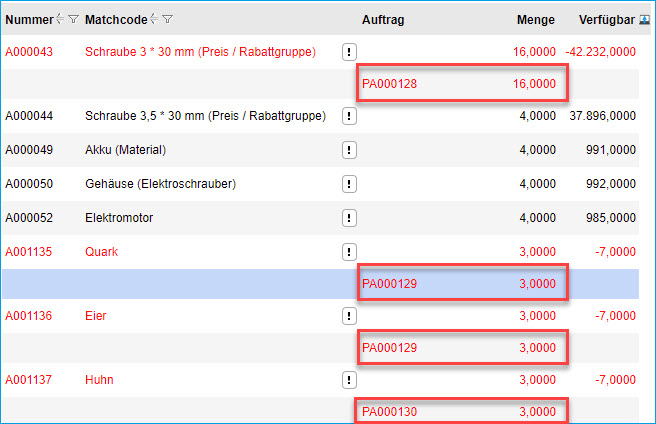

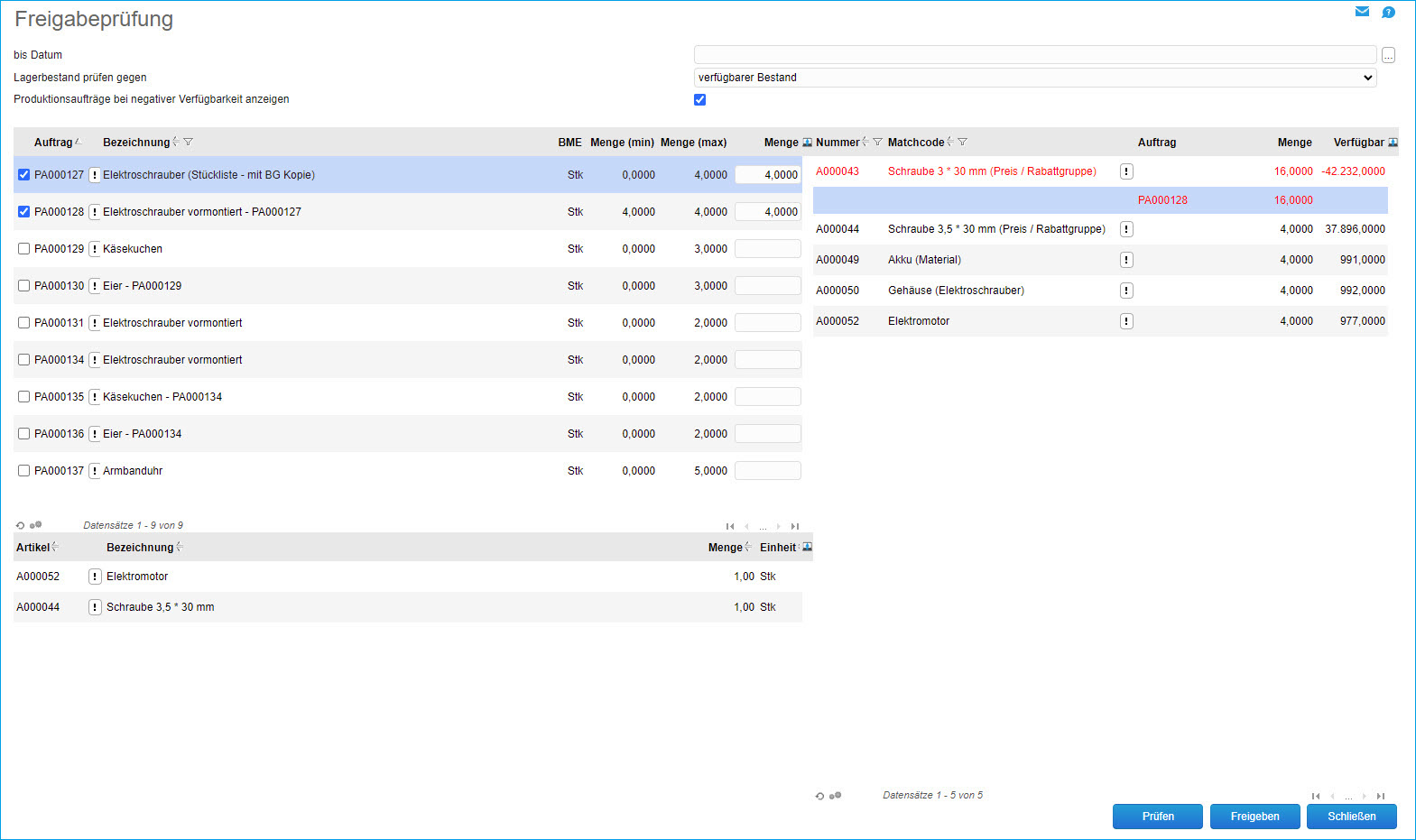

Ist diese Checkbox gesetzt, dann wird auf der rechten Seite des mittleren Listview-Dialogbereichs eine neue Spalte "Auftrag" eingeblendet. Hat das System aufgrund des Prüfvorgangs festgestellt, dass die verfügbare Lagermenge eines Artikels oder einer Baugruppe grundsätzlich nicht für eine Freigabe ausreicht, dann erhalten Sie mit Setzen dieser Checkbox detaillierte Informationen dazu, welchem Haupt- oder Unter-PA welche (aufgrund mangelnder Verfügbarkeit) fehlende Menge zuzuordnen ist.

Freigabeprüfung 2

Freigabeprüfung 3

Schaltfläche [ Prüfen ]

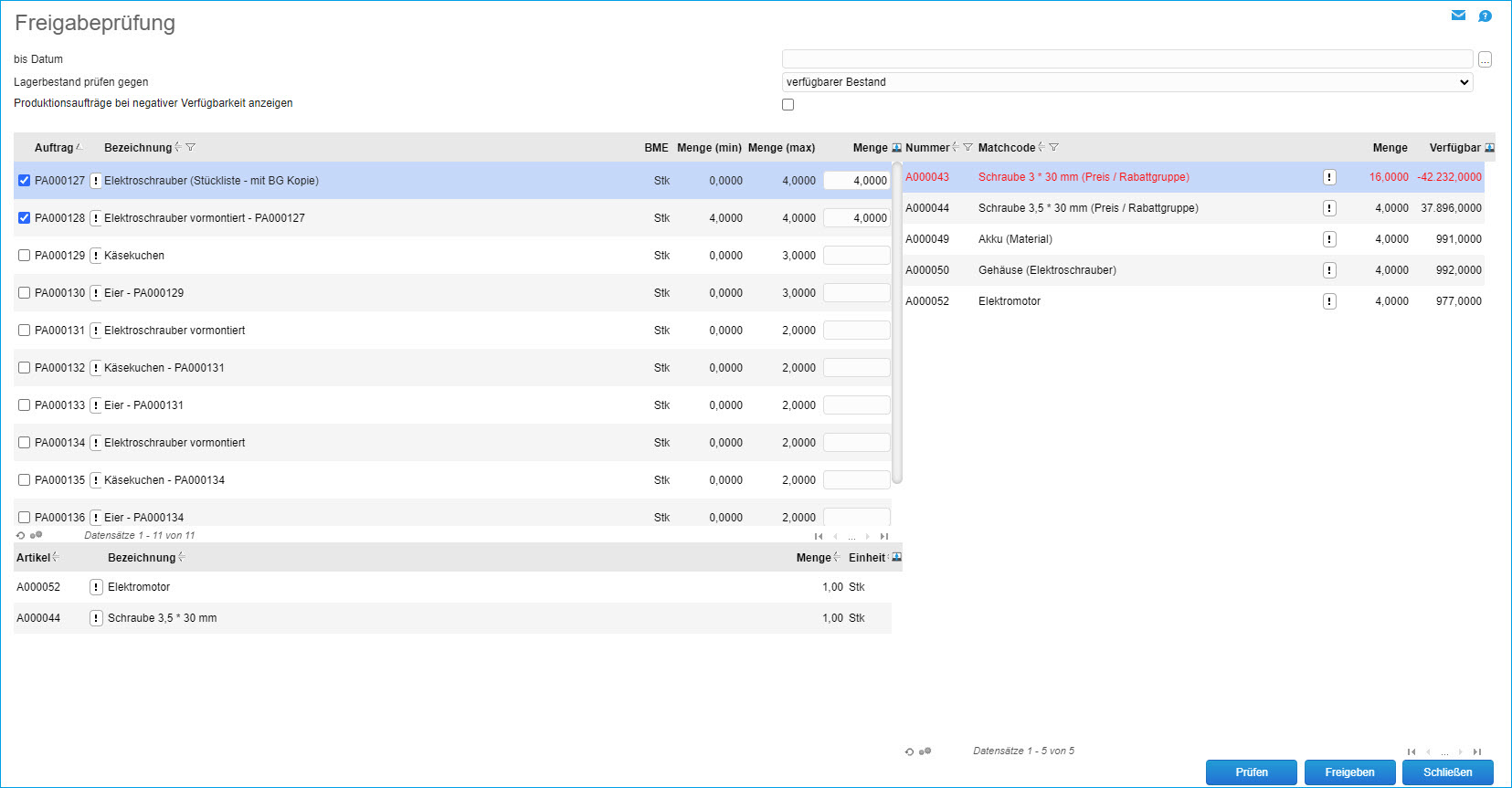

Wenn Sie diese Schaltfläche betätigen, dann wird der Freigabeprüfvorgang für die ausgewählten eingeplanten Aufträge angestoßen und die Listview-Tabelle auf der rechten Seite mit den ausgewerteten Verfügbarkeitsinformationen befüllt. Alle Materialien und/oder Baugruppen, die für die Produktionsfreigabe nicht in ausreichender Menge verfügbar sind, werden dann rot markiert.

Freigabeprüfung 4

Schaltfläche [ Freigeben ]

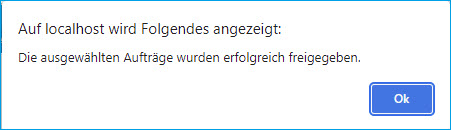

Im nächsten Schritt können Sie die eingeplanten Aufträge mit ausreichend vorhandenen Artikeln und/oder Baugruppen direkt aus diesem Dialog für die Produktion freigeben. Sofern keine Materialien/Baugruppen mit negativer Verfügbarkeit in den Haupt- oder Unteraufträgen vorhanden sind, wird die Freigabe mit einer Bestätigungsmeldung ausgeführt.

Freigabeprüfung 5

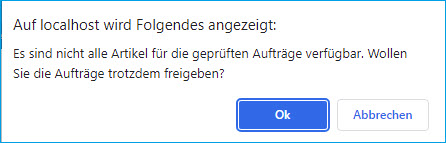

Grundsätzlich können Sie auch Produktionsaufträge mit rot markierten und somit nicht verfügbaren Artikeln/Baugruppen freigeben. Allerdings erhalten Sie dann ein Hinweisfenster mit der Rückfrage, ob Sie dies wirklich tun möchten.

Freigabeprüfung 6
